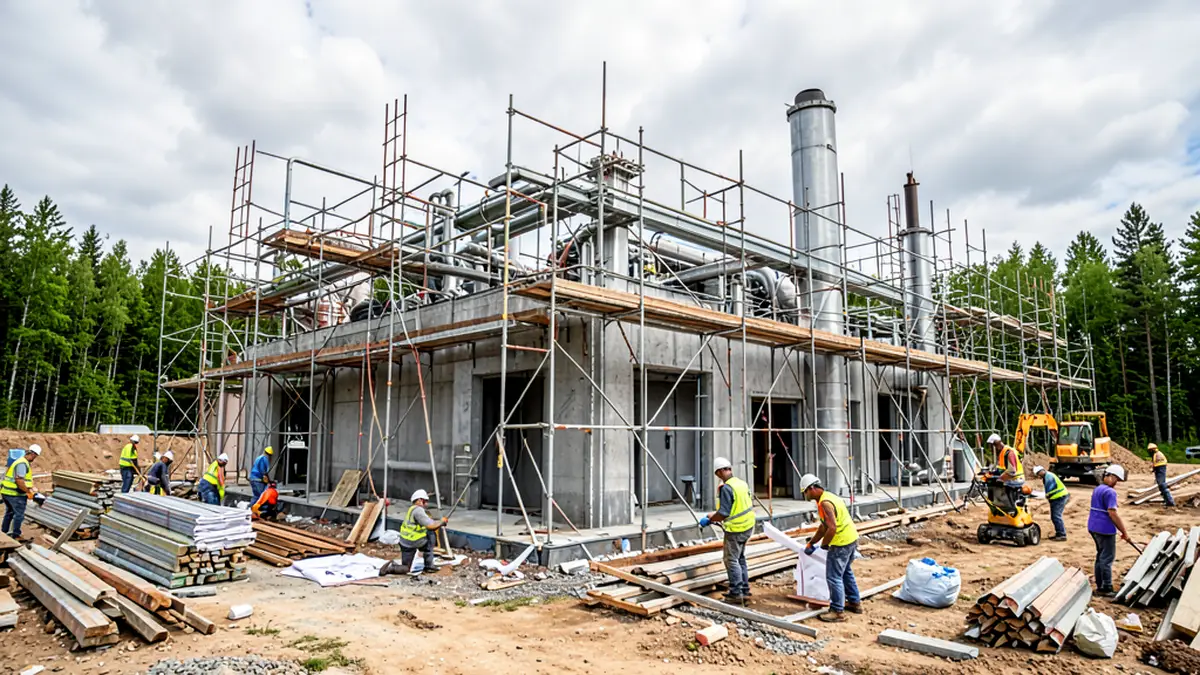

В Инте, 30 марта 2026 года, заместитель председателя правительства Коми Дмитрий Братыненко осмотрел площадку строительства газовой котельной, который находится на стадии 50% готовности. Проект имеет большое значение для местного энергоснабжения.
- Объект возводится ПАО «Т Плюс».
- Строительство котельной на 50% завершено.
- На площадке работает до 70 человек от подрядчиков.
- Поставка основного оборудования составляет 99%.
- Гидравлические испытания ба́ков запланированы на апрель.
Ход строительства и текущие работы
Главный инженер филиала «Коми» ПАО «Т Плюс» Антон Казаков сообщил о текущем прогрессе работы. В ближайшие дни завершается монтаж водоподготовительной установки, которая будет отвечать санитарным нормам качества горячей воды. Корпус уже утепляется сэндвич-панелями, а система очистки воды активно собирается. Ожидаются гидравлические испытания баков в апреле.
Технические характеристики котельной
Будущий объект представляет собой газовую котельную, которая заменит устаревшую угольную ТЭЦ. Она имеет мощность 160 Гкал/час и будет способствовать надежному теплоснабжению Интинского теплового узла. К тому же, данный проект значительно снизит негативное воздействие на окружающую среду.
| Этапы строительства | Процент завершения |
|---|---|
| Общая готовность объекта | 45% |
| Поставка оборудования | 99% |
| Монтаж фундаментов | 95% |
| Гидравлические испытания | Апрель 2026 |
Проект газовой котельной считается ключевым для развития инфраструктуры региона и повышения качества жизни местных жителей.
